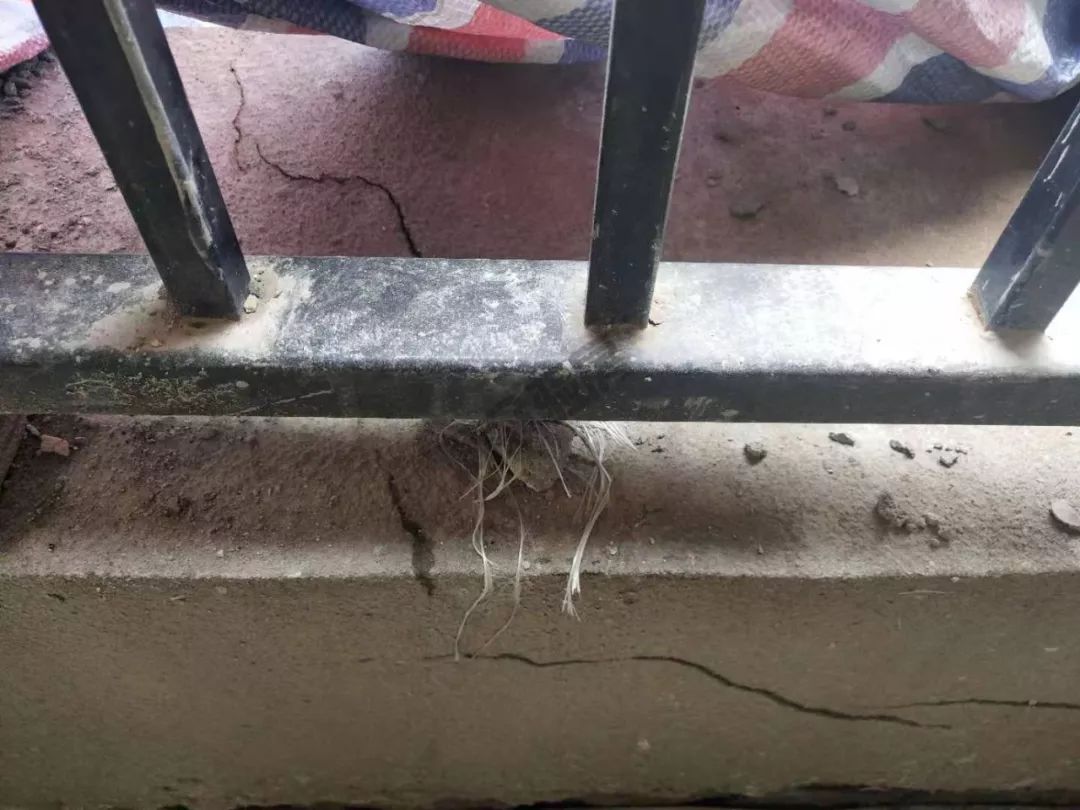

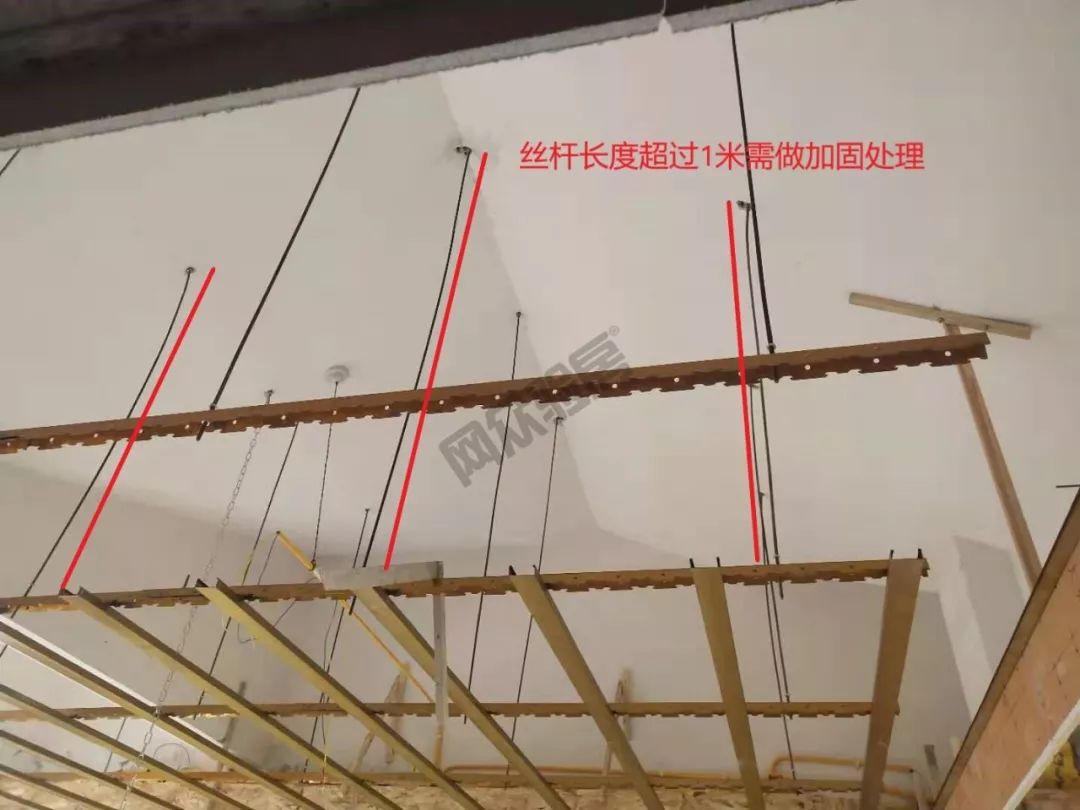

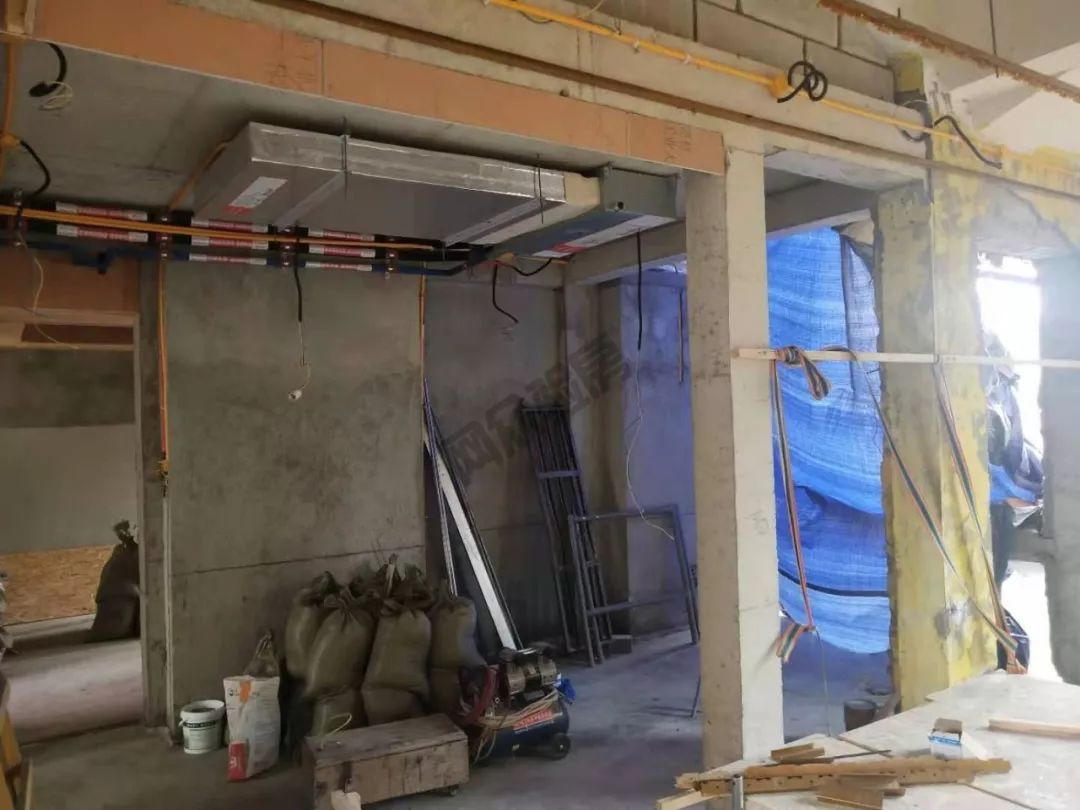

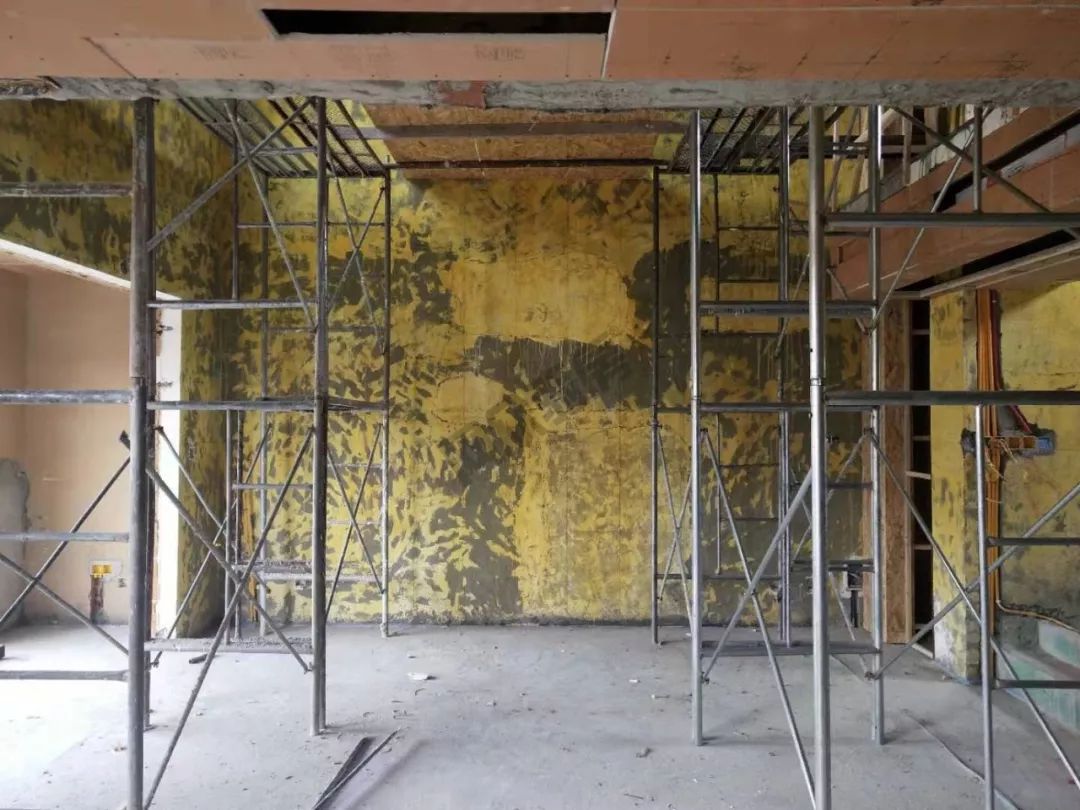

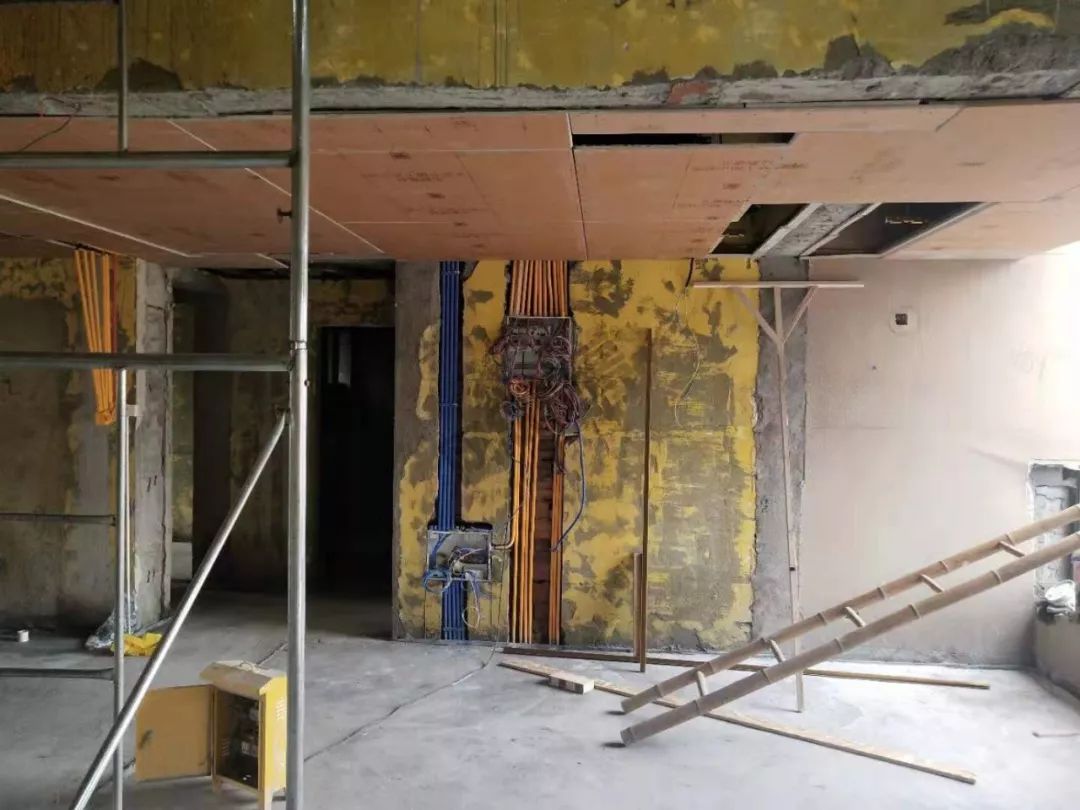

时间:发表于 2019-10-06 17:25

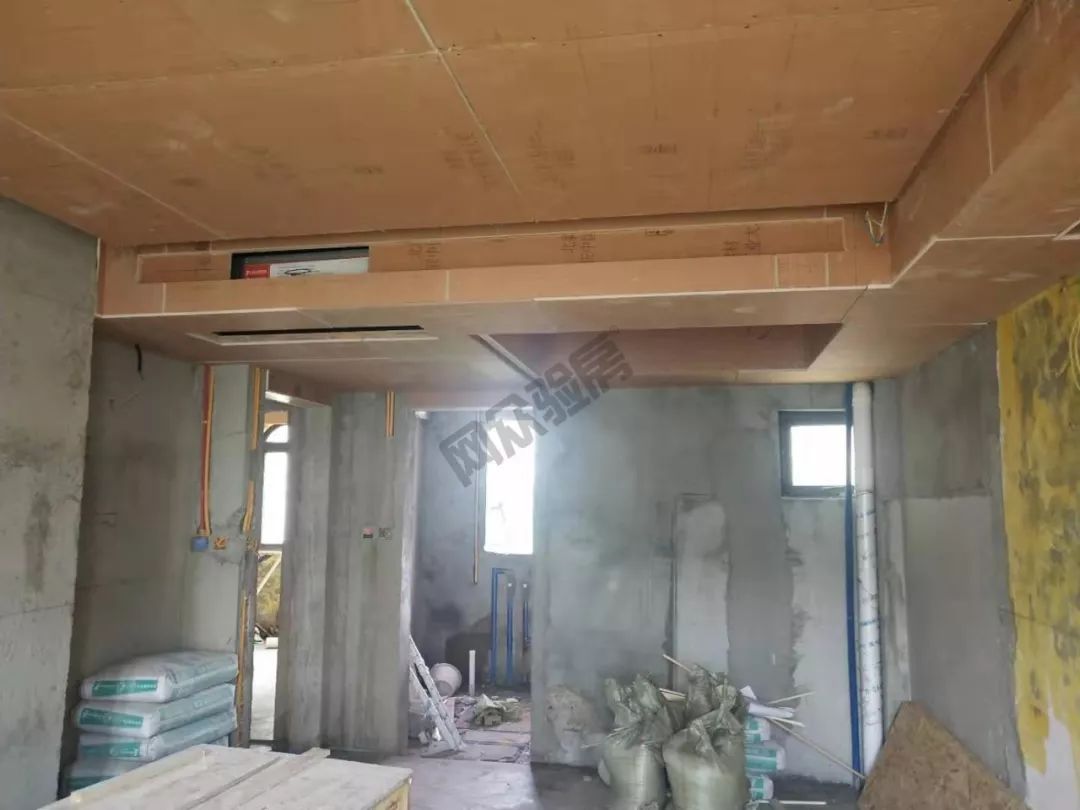

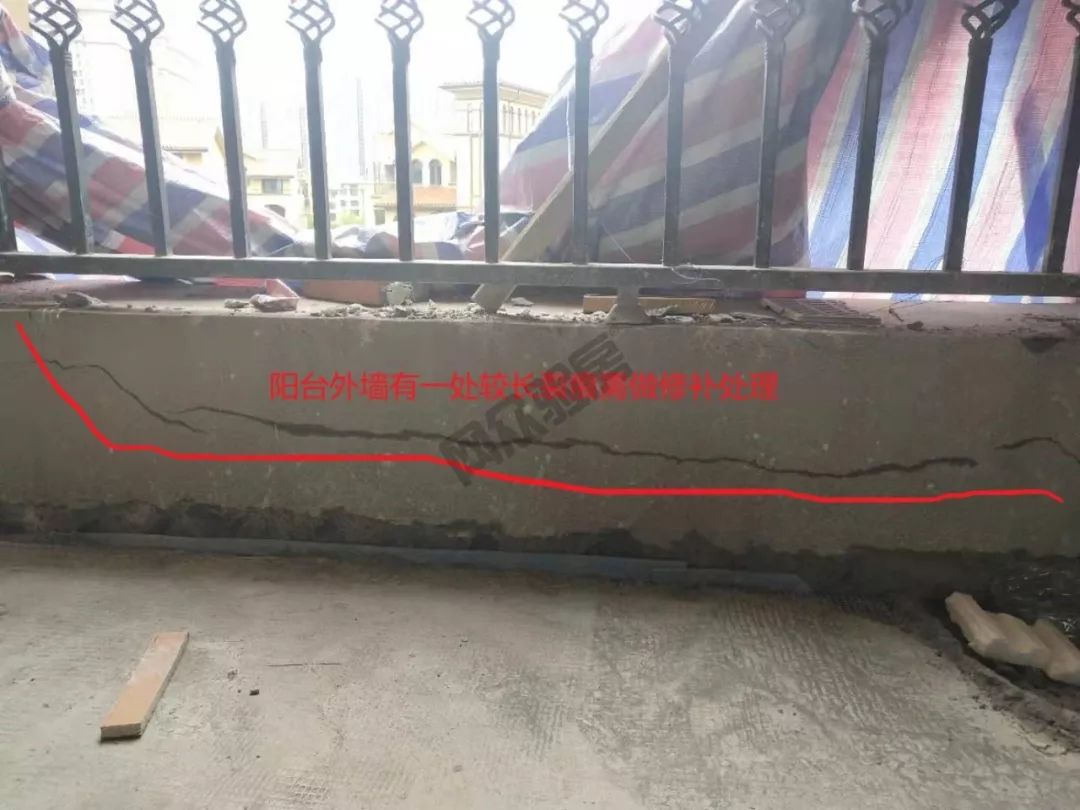

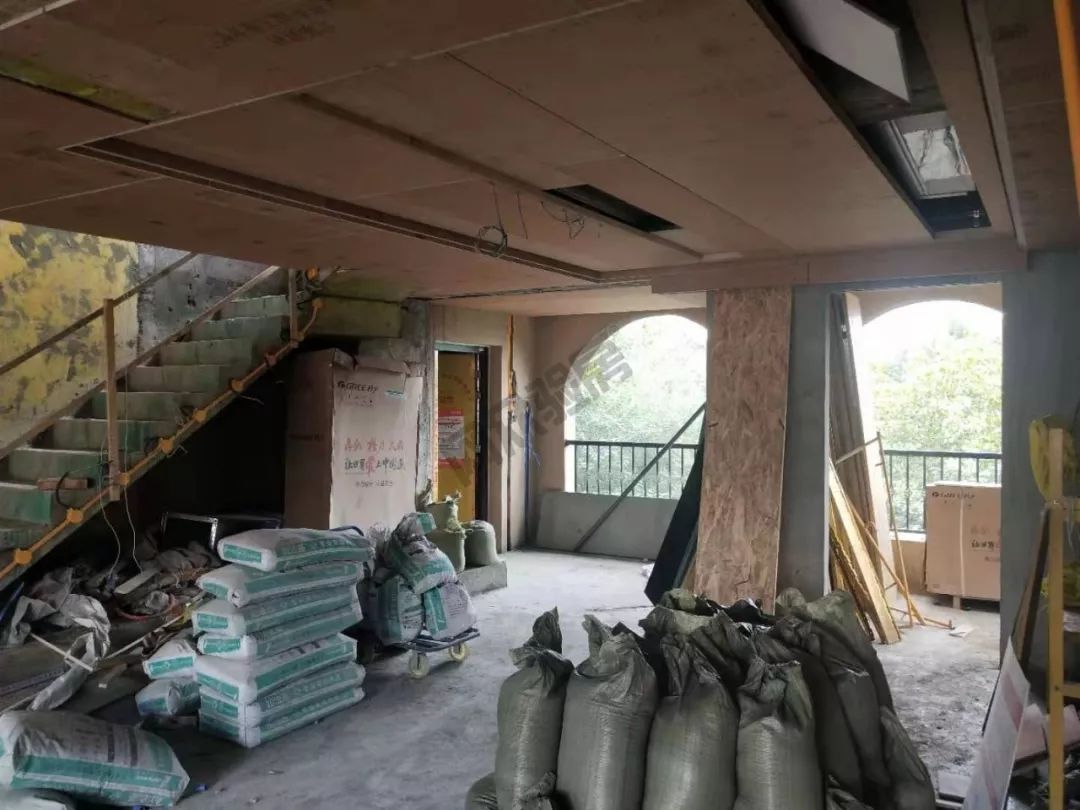

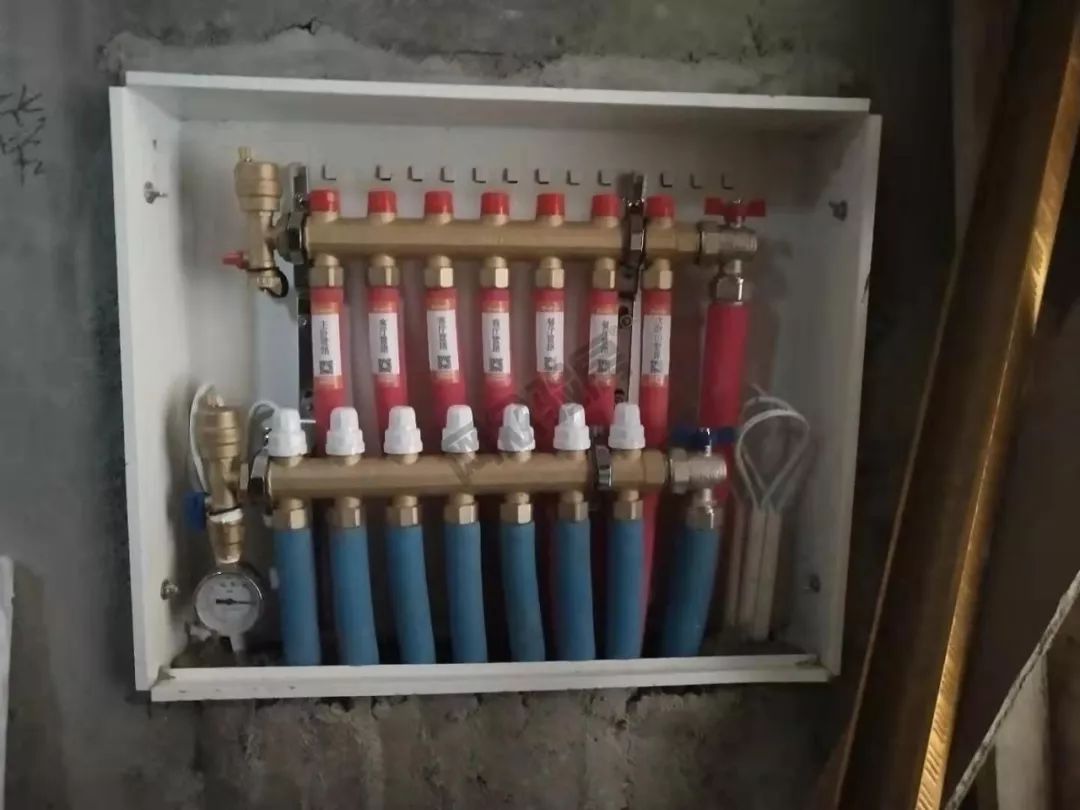

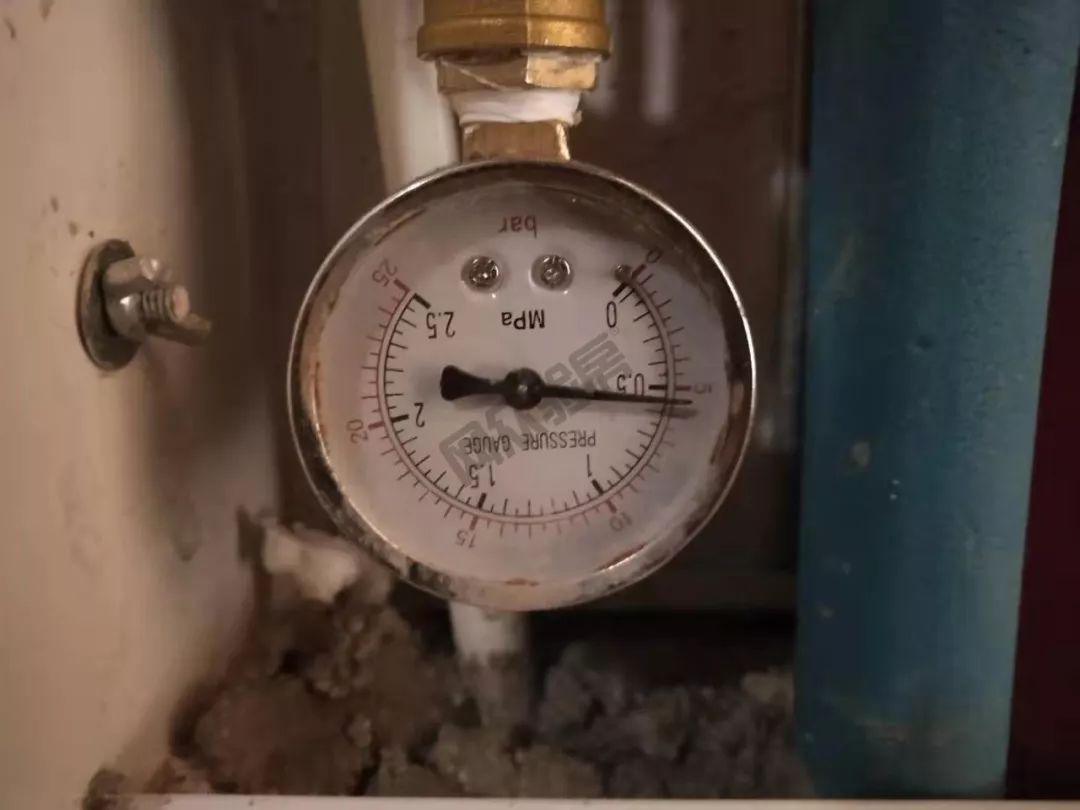

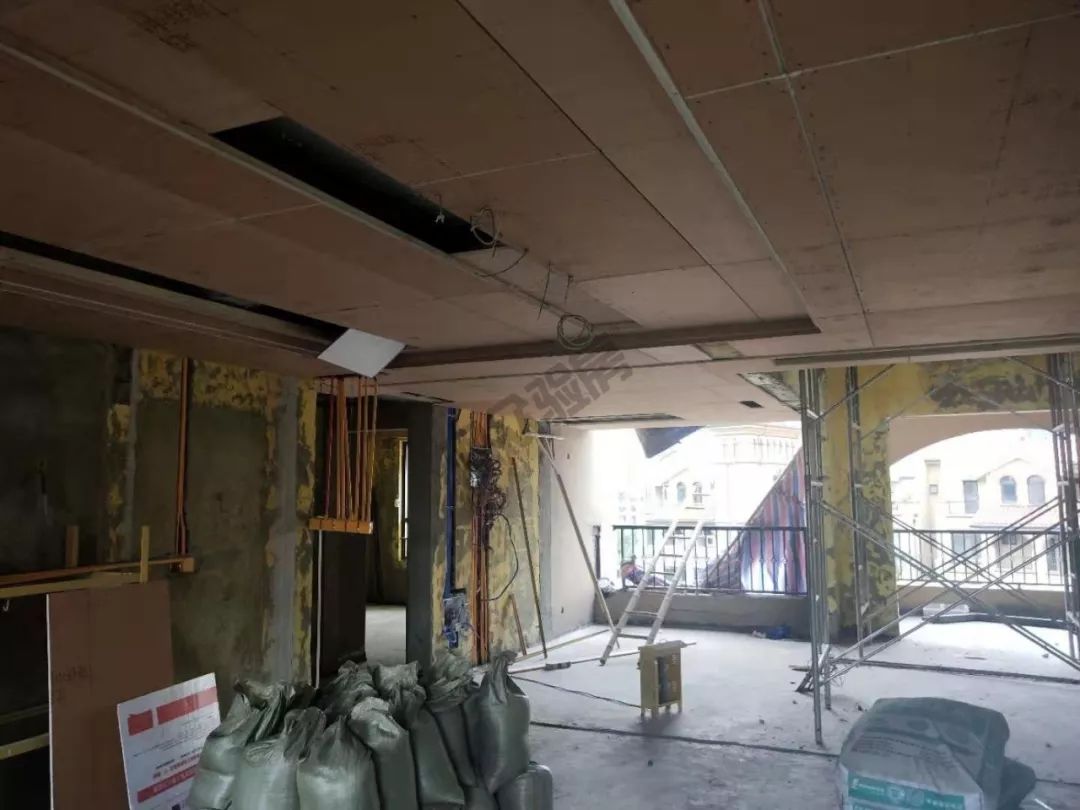

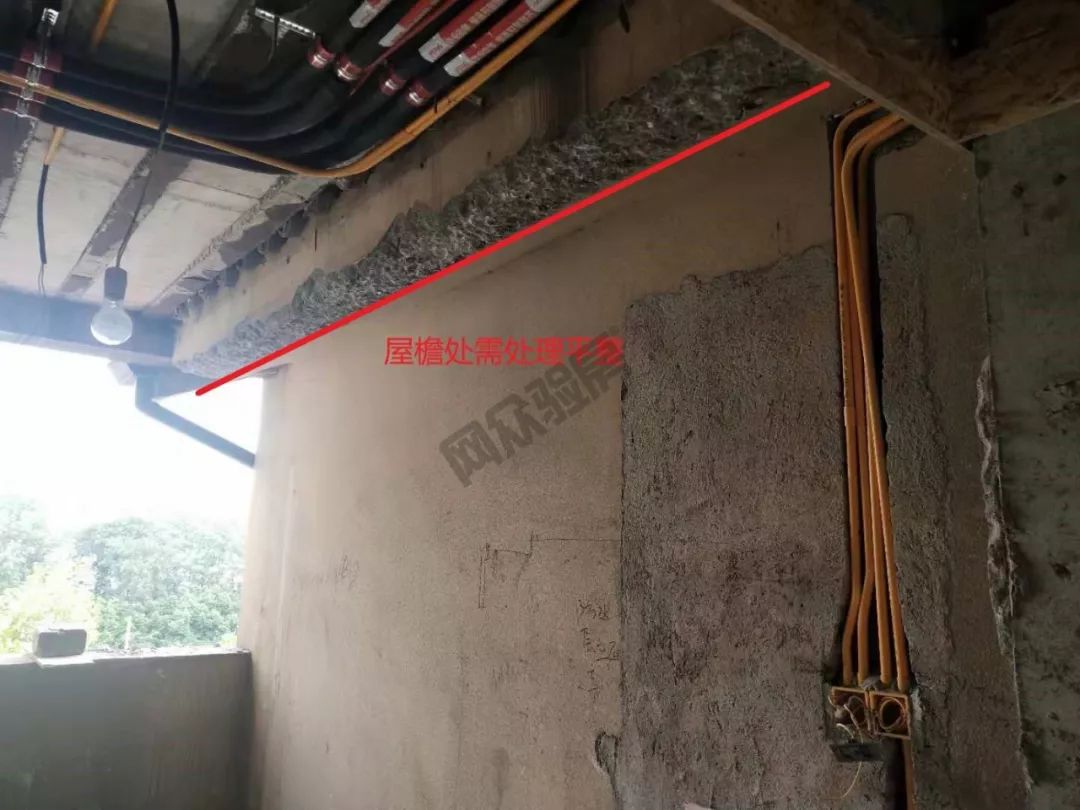

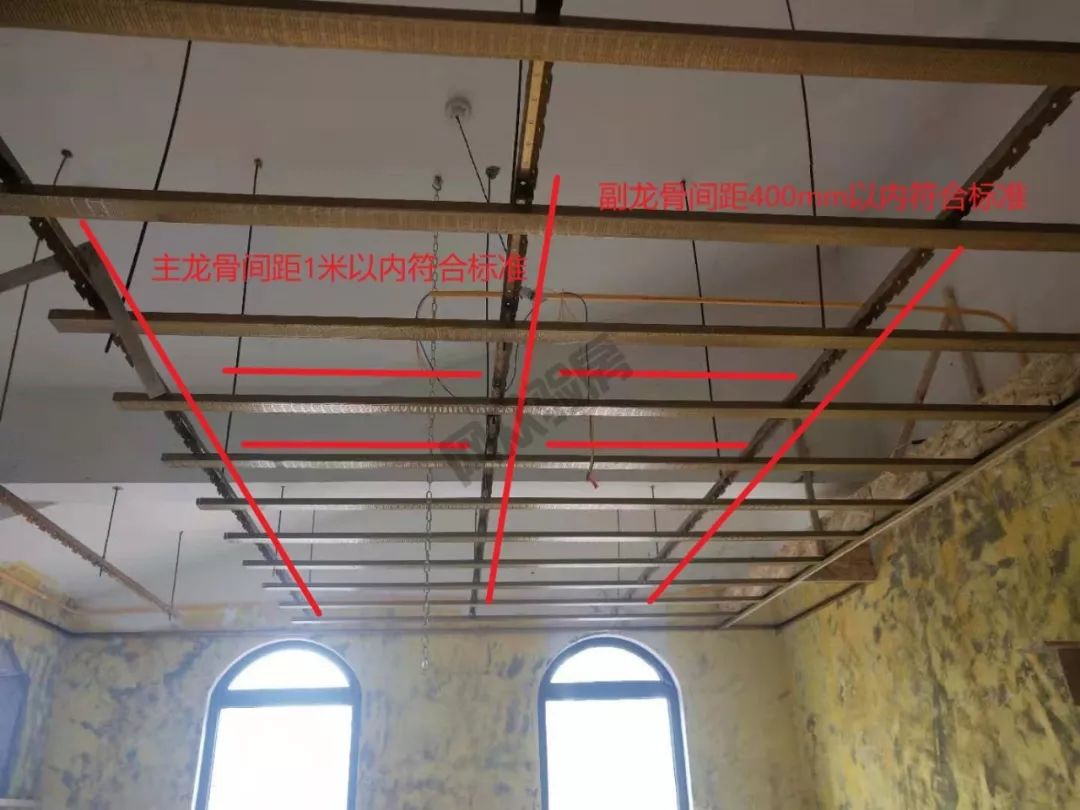

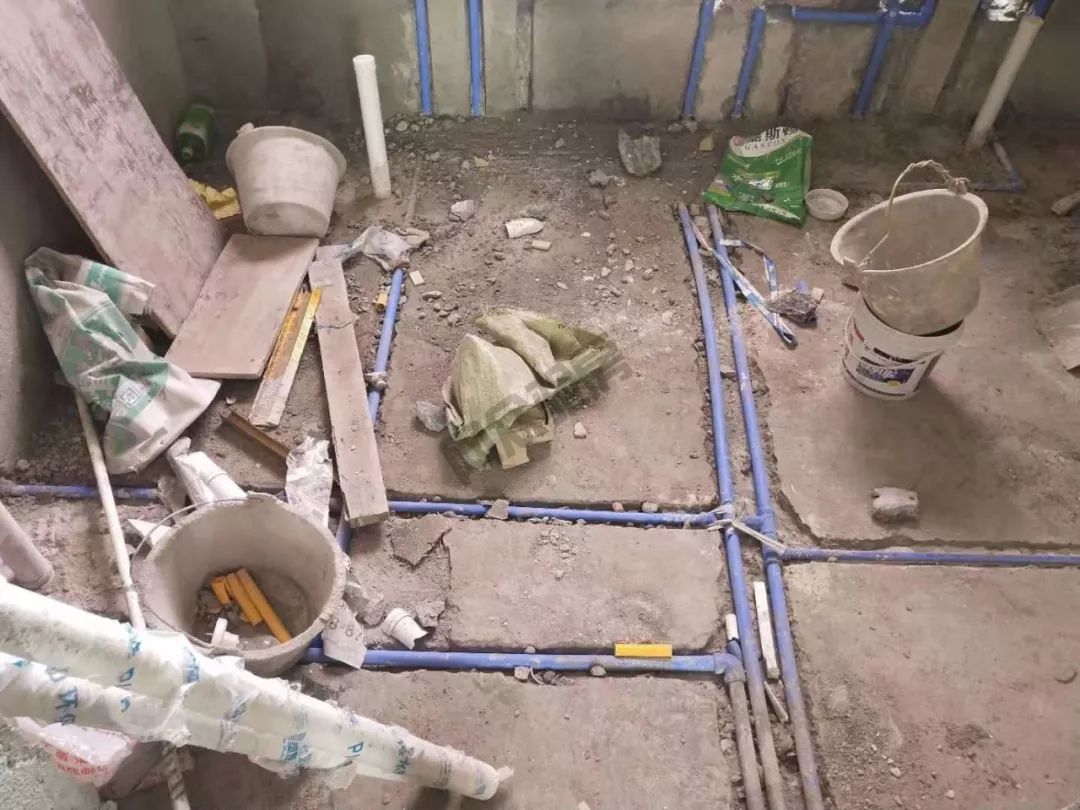

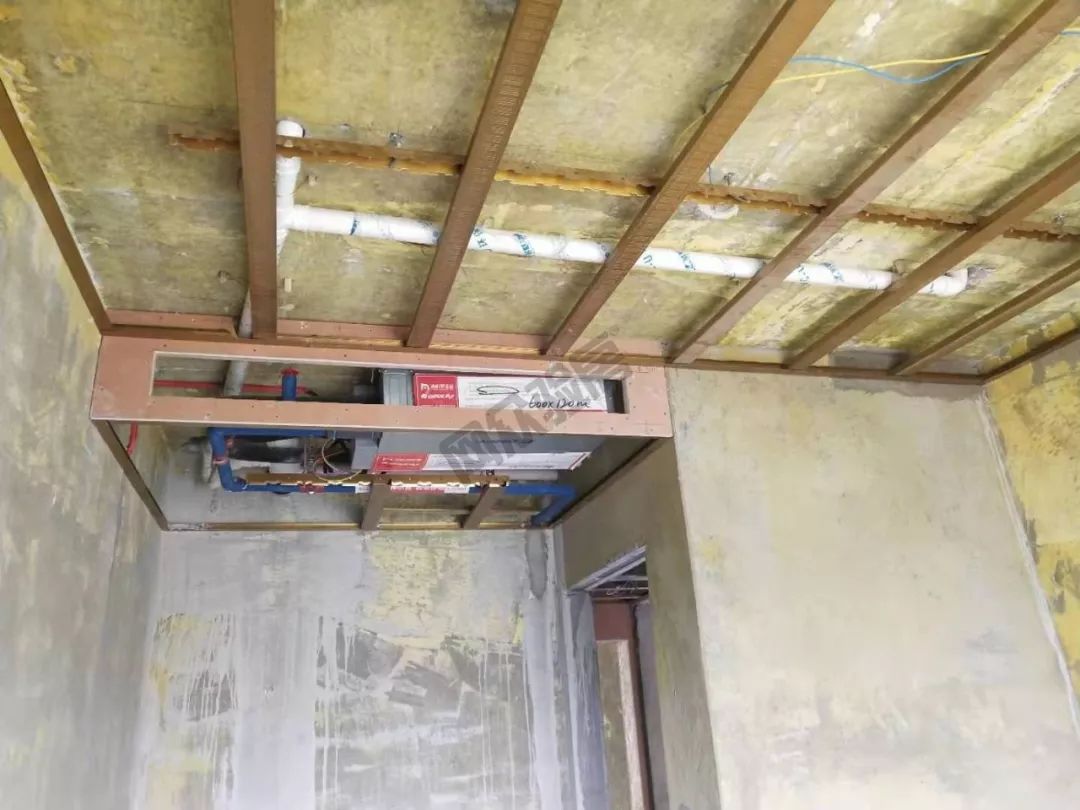

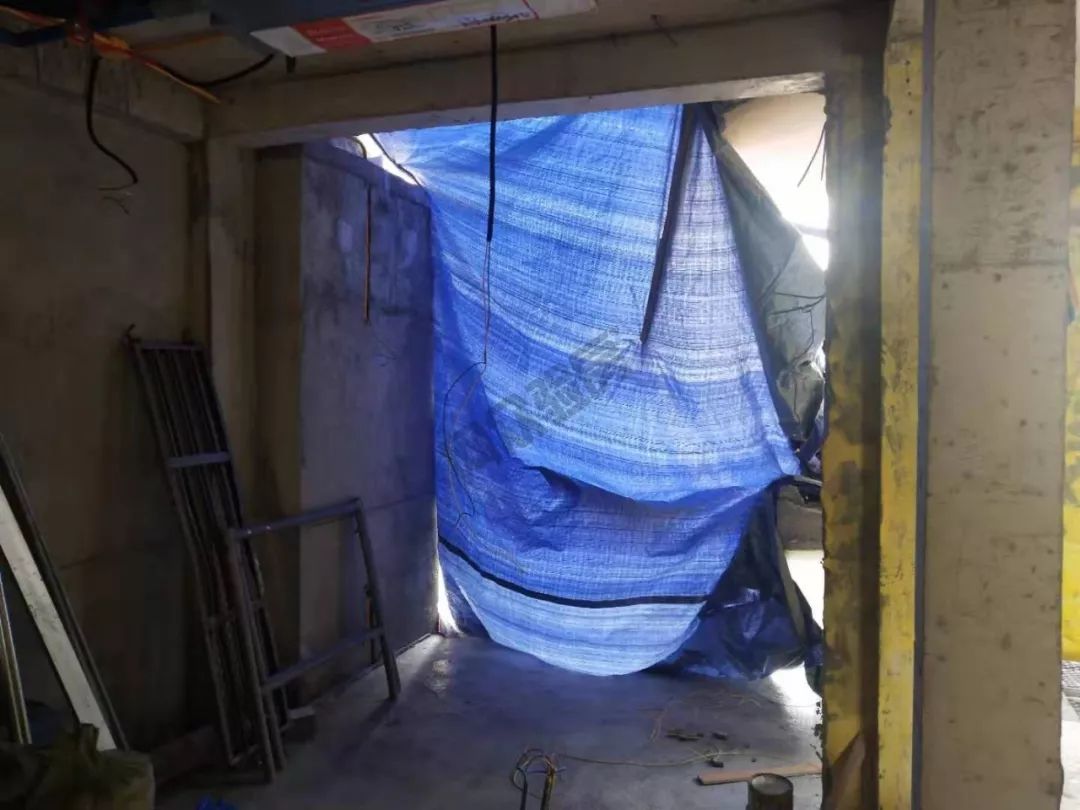

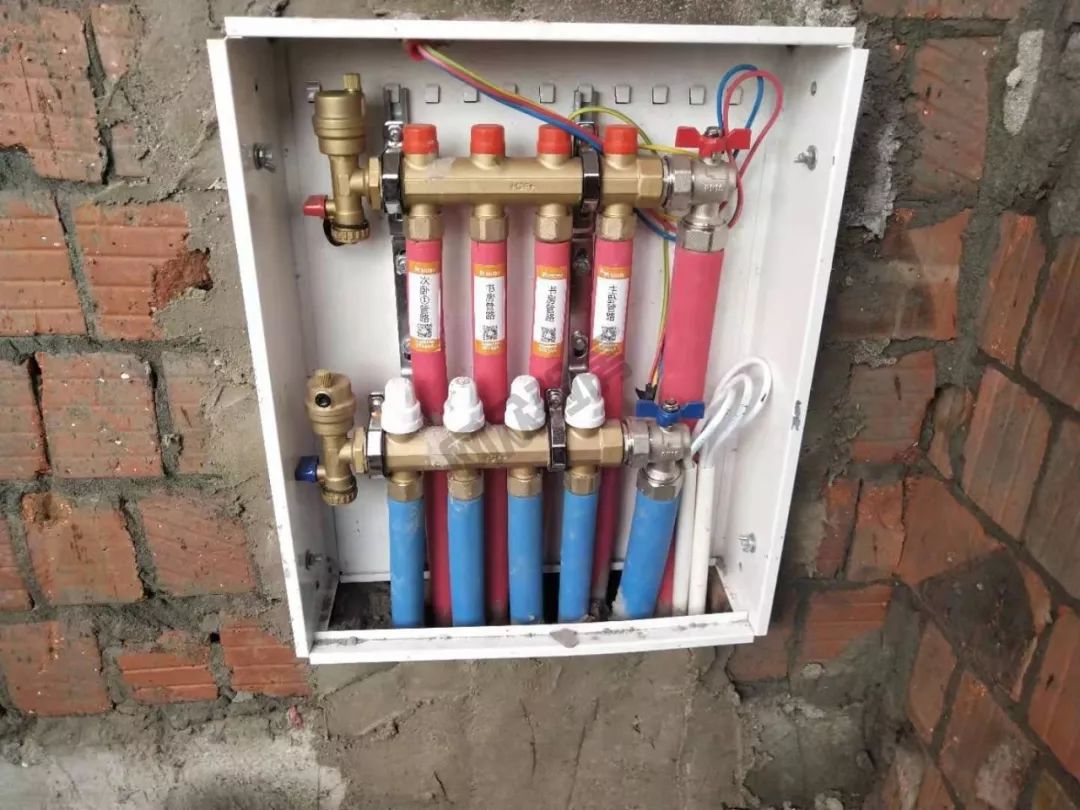

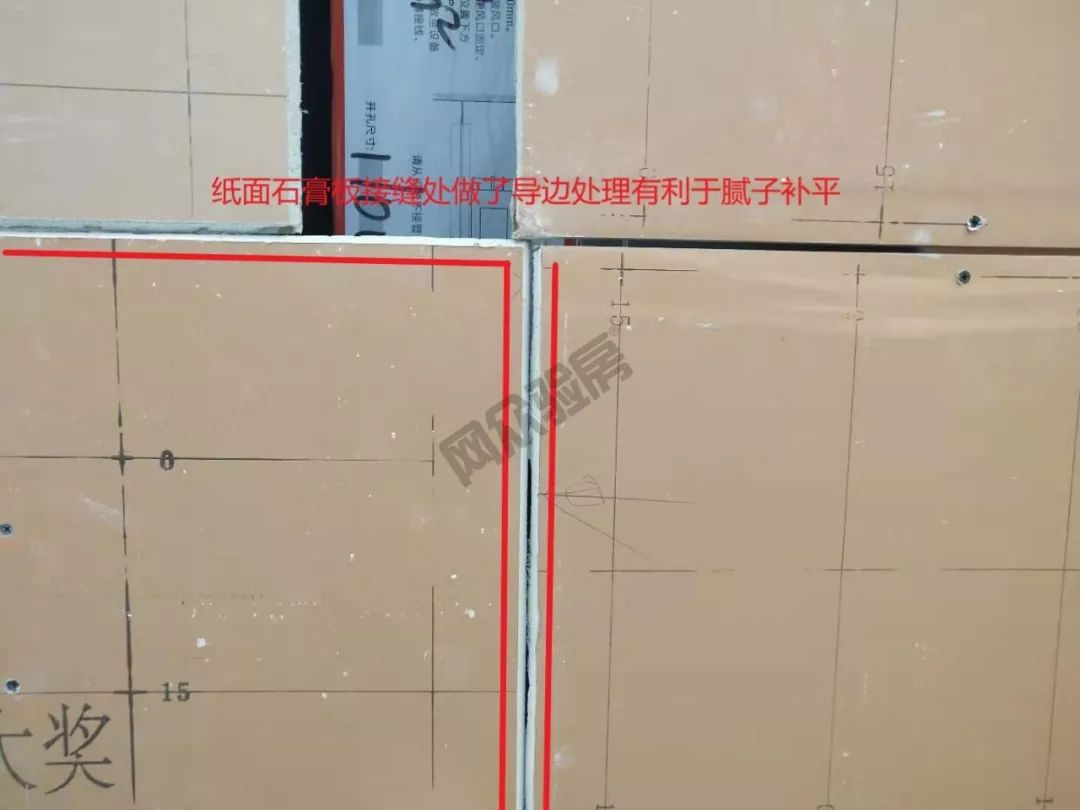

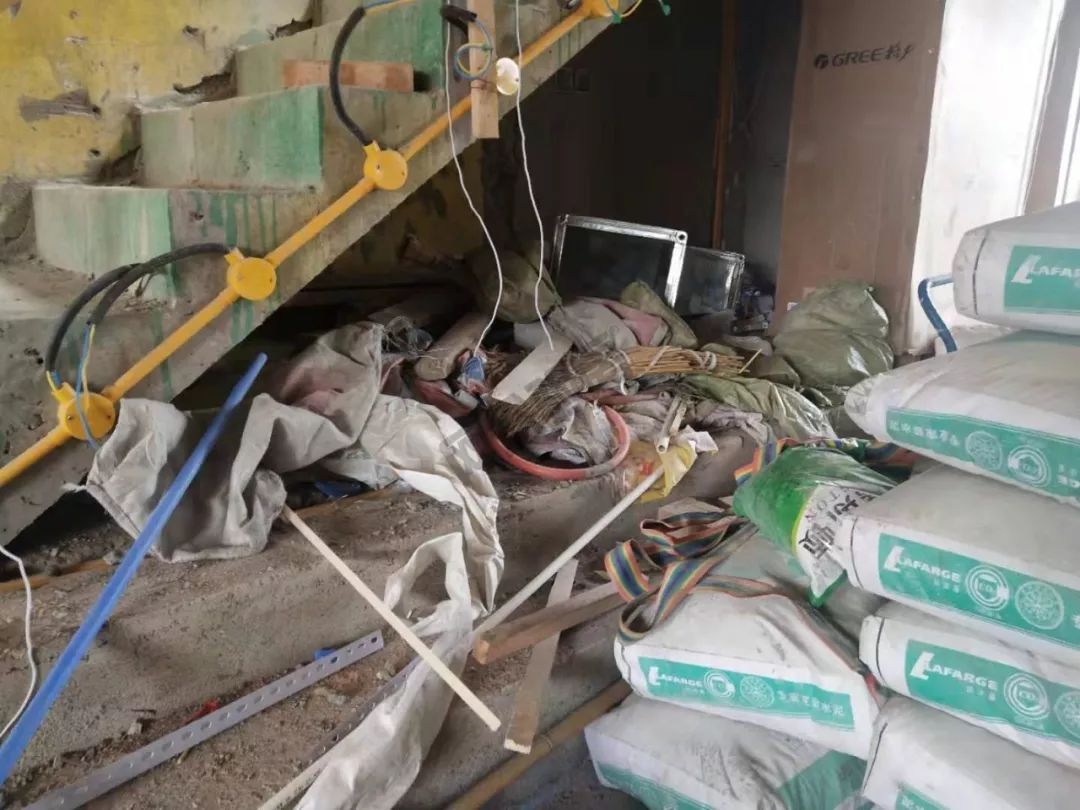

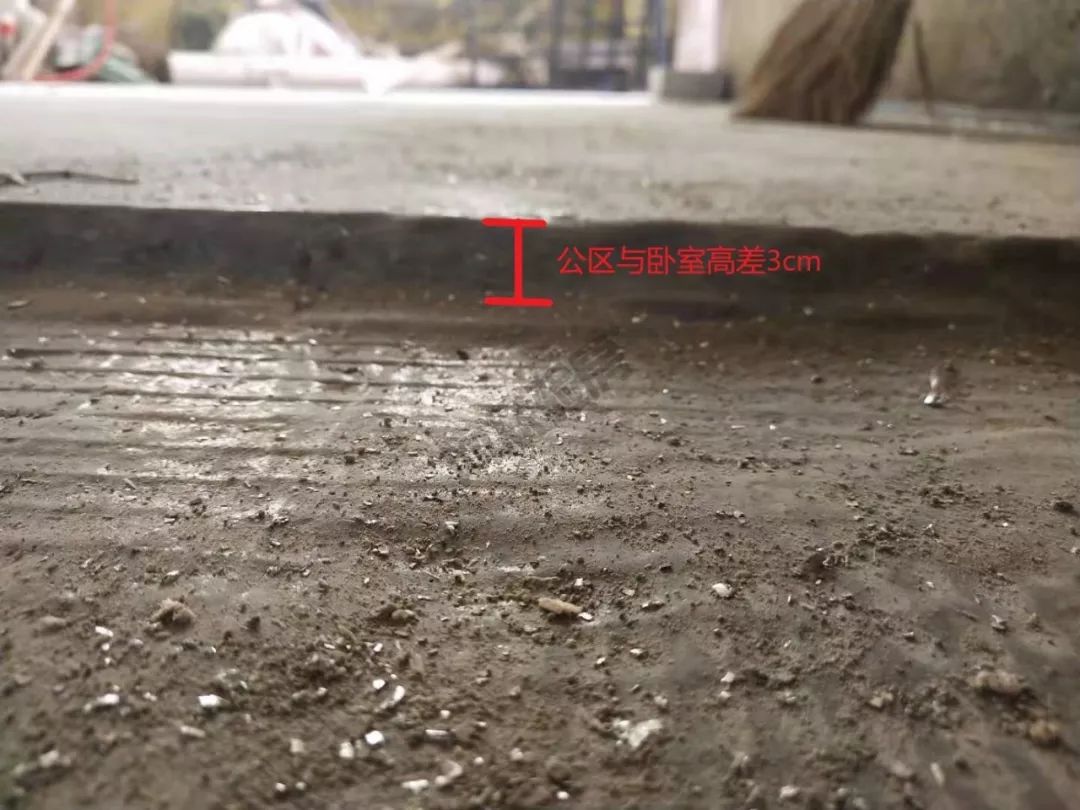

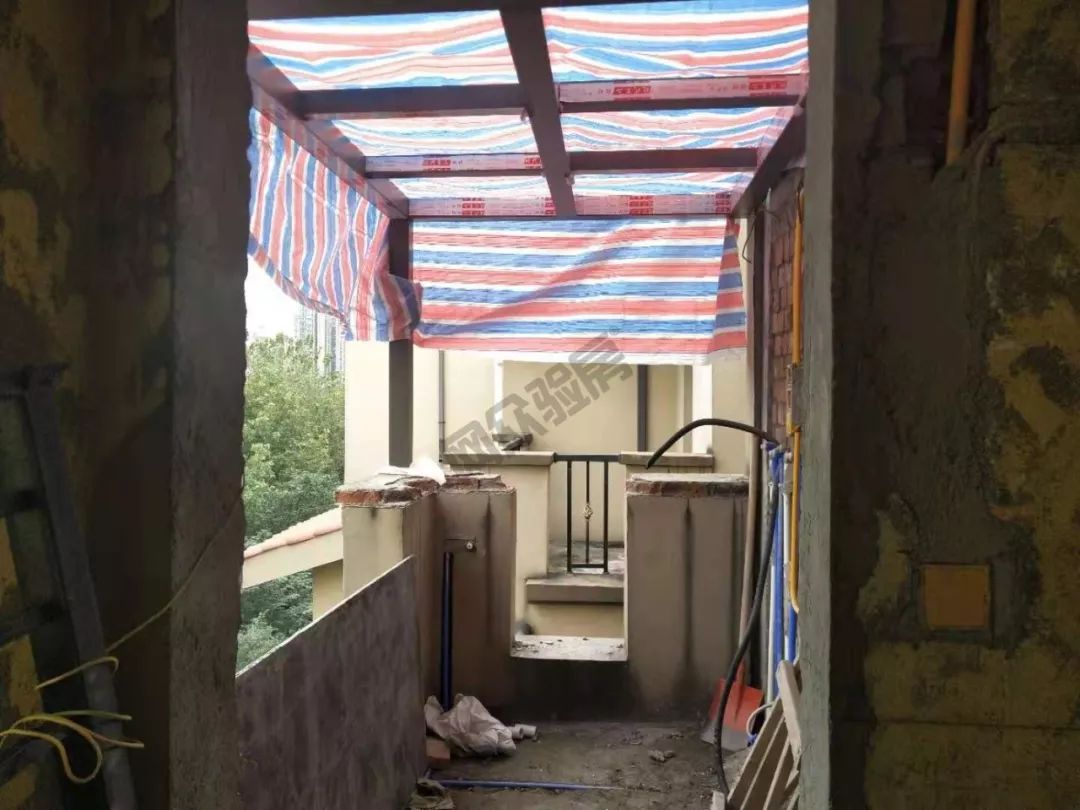

验收情况说明: 炜岸城该户业主家目前已经进入到吊顶工程收尾阶段,由于受封窗和阳光房搭建未按时施工的影响导致整体工程进度有所拖延。尚未施工的项目还有:墙顶面石膏找平→墙面造型墙基层处理→墙面腻子找平→厨房、卫生间墙砖铺贴→地面找平→地砖铺贴→造型饰面铺贴→橱柜安装→卫浴安装→定制家具安装→乳胶漆涂刷。距离合同约定交付时间仅剩1个半月时间,从施工进度上来看视乎已经无法按计划完成交付。 从项目呈现的施工质量来看,地暖盘管的铺设工作基本符合行业标准,在一楼卫生间分水器位置也做了管道压力测试,目前压力表读数正常(读数0.4Pa以上)。盘管保护层铺设基本平整,但还需在此基础上做一次找平才能达到铺贴木地板的标准。 吊顶工程基本上已经接近尾声,从整体的情况来看基本符合行业标准,纸面石膏板拼接处也做了导边处理以便提高找平腻子的粘合度。需要注意的是客厅吊顶由于是挑高屋顶,通过丝杆+膨胀螺丝的方式固定吊顶属于行业常规工艺,但丝杆吊顶下吊高度安全范围在1米左右,客厅顶部丝杆均超过1米以上需要做加固处理以提高安全性。 客餐厅整体吊平顶造型 餐厅吊顶基本结束 纸面石膏板拼接处做了导边处理有利于找平腻子贴合 客厅挑高部分吊顶正在施工中 主、副龙骨间距均符合行业规范 客厅挑高部分超长丝杆需做加固处理 客厅阳台外墙有一条较长裂缝需要进行处理 裂缝从外部一直延伸到内部 一楼客房吊顶及空调出风口 一楼儿童房吊顶正在施工中 一楼分水器水管排列整齐 管道压力测试表读数正常(0.5Pa) 二楼阳台处分水器水管排列整齐 地暖盘管保护层铺设均匀且公区与卧室高差为3公分 二楼书房吊顶待施工 书房阳光房需土建方将断面修砌完善后才能安装 二楼次卧吊顶造型 二楼主卧吊顶造型 二楼楼梯过道屋檐待修砌平整 二楼生活阳台阳光房搭建中 现场卫生情况较差 装修垃圾未及时清理显得现场较杂乱
